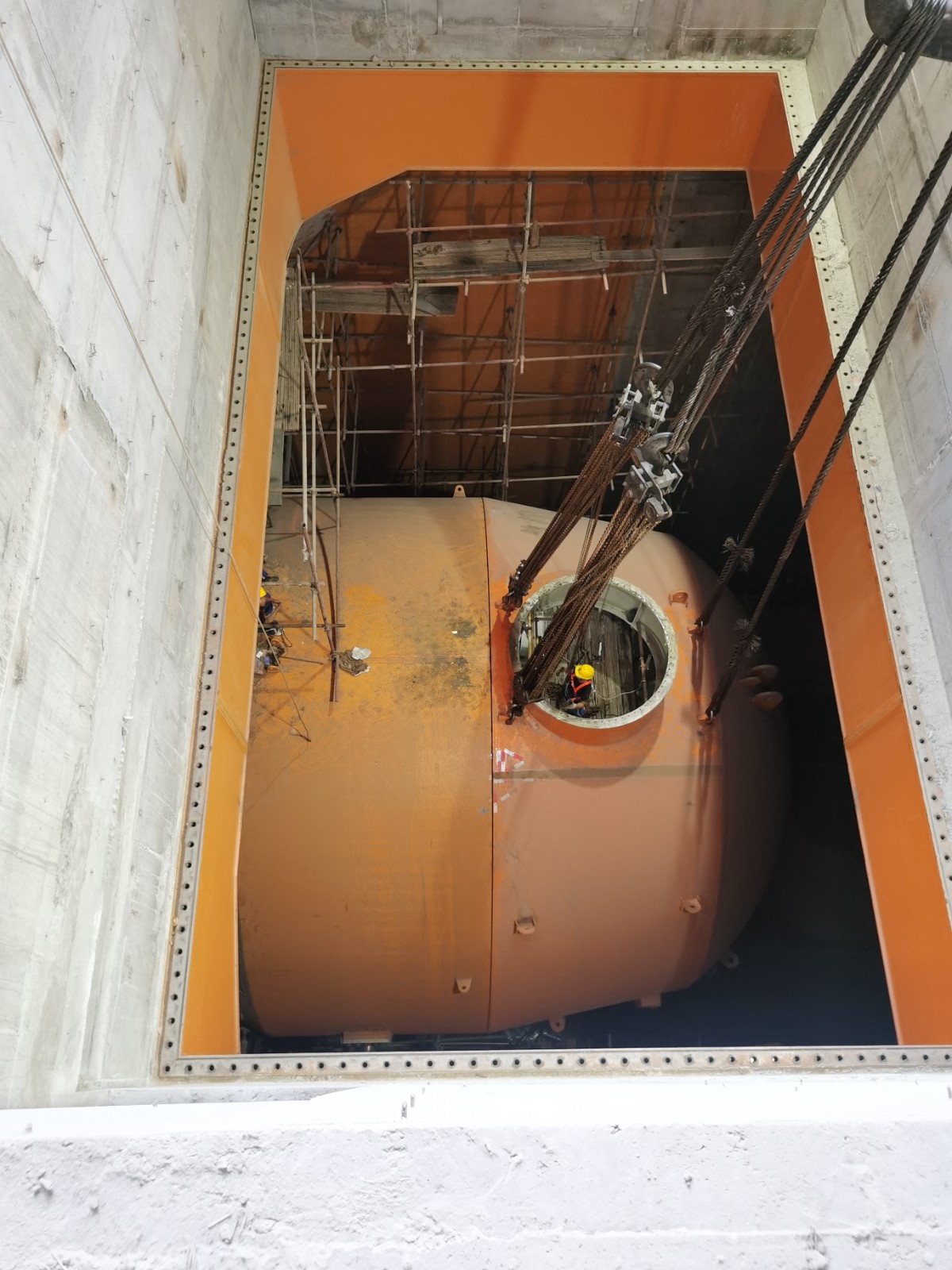

目前正值學習貫徹黨的二十屆三中全會(huì )精神之際,也是銀江水電站工程建設最關鍵的時期,在銀江水電站建設現場,機器的轟鳴聲奏響著奮斗的旋律,工人們忙碌的身影在陽光下越顯靈動。9月19日,銀江水電站首臺機組燈泡頭順利吊裝就位,標志著銀江水電站機組即將進入調試階段,同時為后期5臺機組順利安裝打下了堅實基礎。

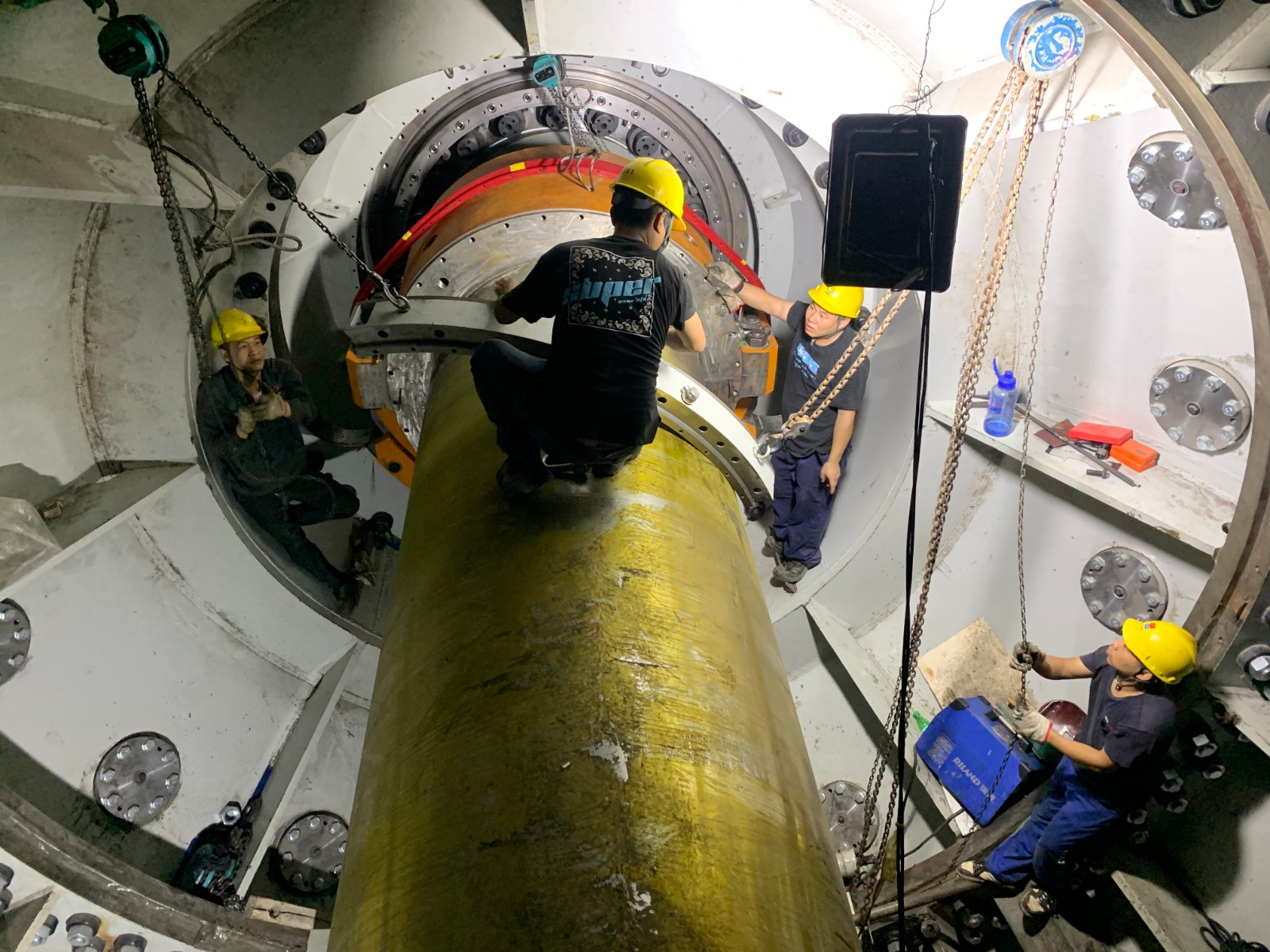

自2023年10月20日首臺機組管形座吊裝就位,經過9個月的建設安裝工期,首臺機組的管形座、導水機構、轉輪、主軸、定子、轉子、燈泡頭等關鍵部件均已精準安裝就位。在機電安裝過程中,建設者們克服了重重困難,從有限的地形條件到嚴苛的技術要求,從緊張的工期壓力到高標準的質量把控,他們始終堅守崗位,創(chuàng )新方式方法,采用先進技術,用汗水和智慧取得了機組安裝的重大進展。
下一步,公司將嚴格按照工期要求,精心組織后續的安裝調試工作。一是提前編制機組調試方案,對機組各項性能指標進行全面細致的測驗,確保機組能夠以最佳狀態投入運行。二是要充分借鑒首臺機組安裝過程中的成功經驗,優化施工方案、加強人員培訓、做好材料供應保障和施工協調管理。三是在安裝過程中堅持質量監管不放松,增加質量檢查的頻次和深度,確保每一個施工環節都符合規范要求,全力沖刺機組投產發電重要目標。
