瀘州電廠(2×600MW)新建工程#2鍋爐汽包順利吊裝就位
2006年5月15日,瀘州電廠(2×600MW)新建工程#2機組鍋爐汽包比計劃提前兩個月順利吊裝到位,標志著#2機組安裝工作取得了階段性重大勝利,全面轉入鍋爐受熱面安裝階段。
本工程#2鍋爐于2005年12月28日開始鋼架吊裝。為確保#2鍋爐鋼架及汽包吊裝的連續進行,公司領導帶隊前往東方鍋爐集團有限公司協調,派專人坐鎮催交,保證了設備的及時供應;同時公司催促施工單位,增加人力和提前到位起吊機具,合理安排、精心組織,推進了安裝進度。

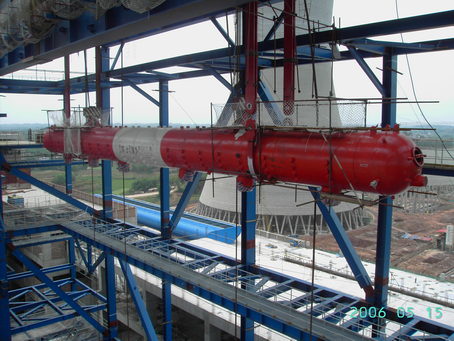

2006年4月1日,#2鍋爐一至五層吊裝完成,4月5日通過驗收;4月14日最重的3件大板梁順利吊裝完成并通過驗收。鍋爐汽包及吊架5月13日晚運抵現場,經過大家的共同努力,僅用一天時間就順利完成準備工作達到吊裝條件。5月15日7:38重245噸、長31米的汽包正式起吊,14:30順利提升到安裝標高(62.5m),用時近7個小時,平均提升速度9m/h,18:00汽包吊架銷軸連接完畢,汽包吊裝圓滿成功。
