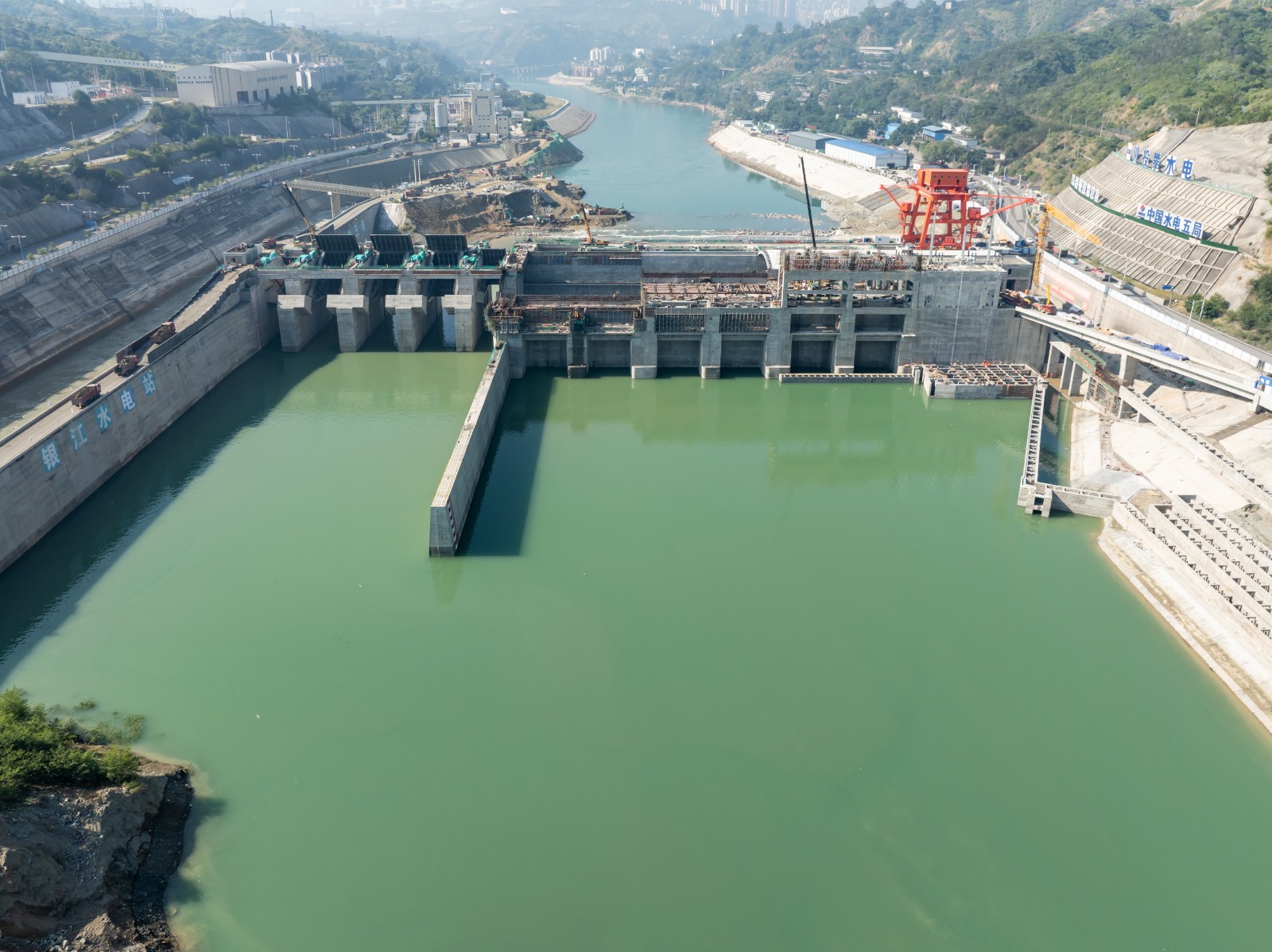

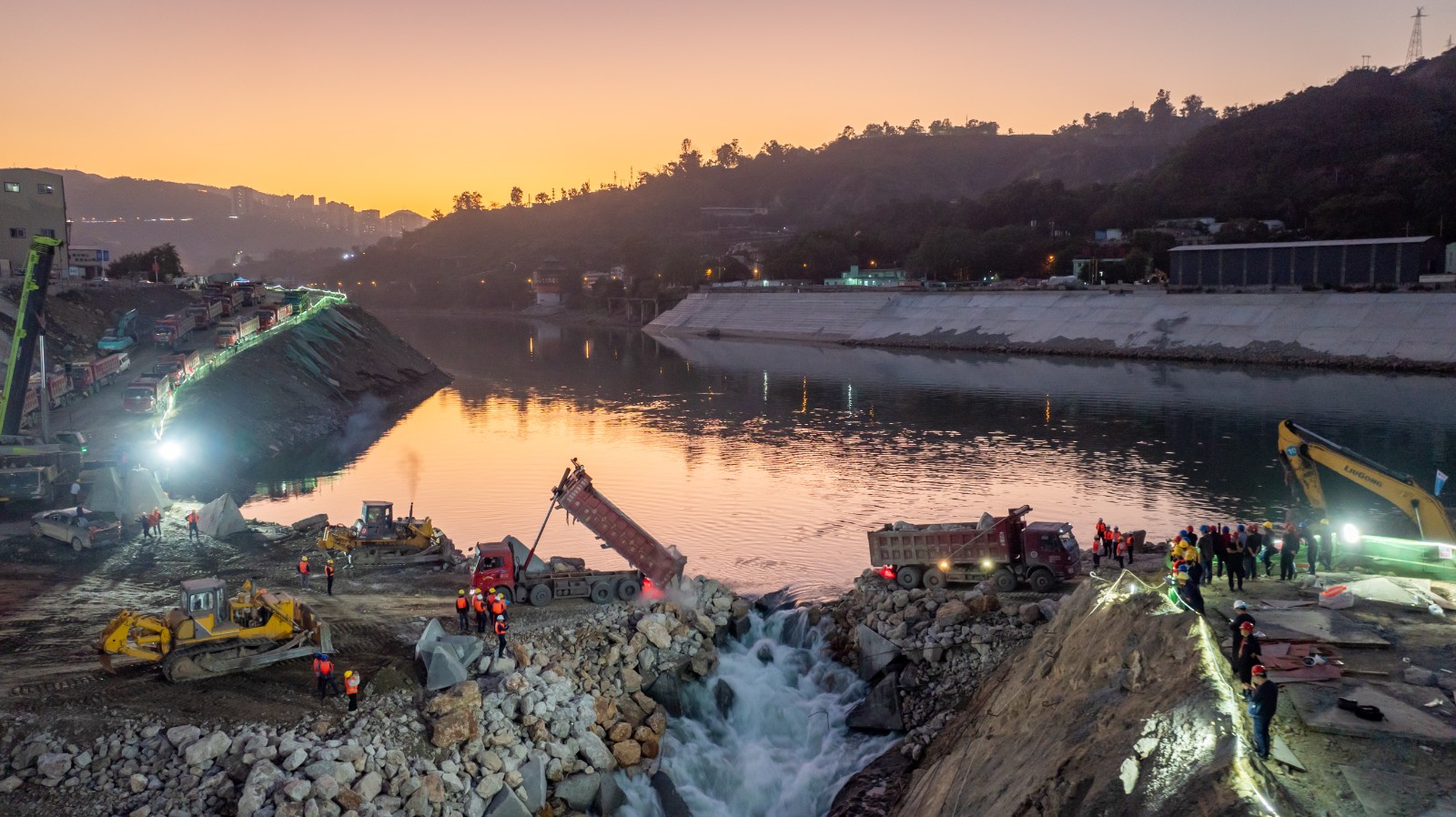

11月18日,隨著最后一車石料拋投進戧堤龍口,金沙江銀江水電站成功實現導流明渠截流,標志著該項目向著首臺機組發電目標又邁進了重要一步。
這一里程碑節點來之不易。經測算,導流明渠截流期間流速超過5米每秒,截流戧堤部位水深達到14米,上游來水在1000立方米每秒以?xún)葧r(shí),主河床攔沙坎范圍基本不過流,同時下游尾水受雅礱江回水頂托影響,導致溢流壩閘孔在小流量情況下分流效果差,截流難度非常大。針對此情況,川投能源攀水電公司組建導流明渠截流指揮部,主要領導帶隊進行24小時輪流巡查,全面指導現場截流工作。為確保施工安全可控,川投能源攀水電公司聯合主要參建單位對資源投入、特殊截流材料準備、填筑強度等情況進行分析總結,協調解決現場問題和上游三級水電站、各級調度中心控制下泄流量,盡力減小截流難度。現場還準備了大體積混凝土四面體、合金網兜、鋼筋石籠、塊石串等特殊截流材料近3000個,在龍洞料場轉運石料近3萬余噸,確保導流明渠順利截流。
此次成功實現導流明渠截流合龍是銀江水電站蓄水發電階段“五大戰役”中重要的一戰。下一步,川投能源攀水電公司將錨定目標不放松,堅定信心加油干,持續跑出銀江“加速度”、拼出“新業績”,確保按期實現工程蓄水及首臺機組投產發電目標。
