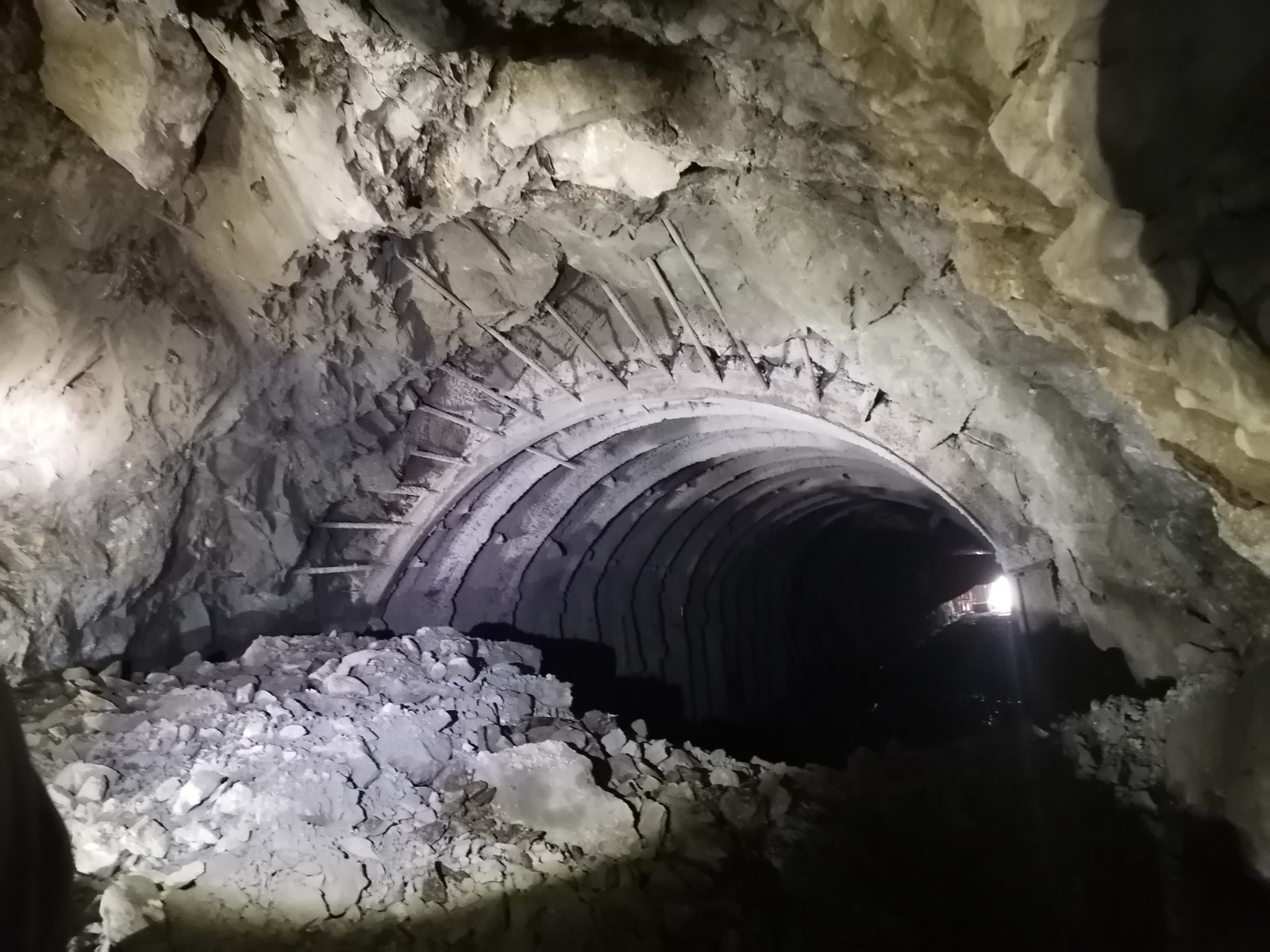

11月15日上午10時10分,隨著最后一聲爆破聲響,川投能源銀江水電站移民專項工程圓沱溝排水工程隧洞順利貫通。
圓沱溝排水工程改建項目是銀江水電站移民專項工程,原為市政雨水排水,長約300m,位于迎賓苑場區南側,因攀枝花市銀江水電站建成蓄水后圓沱溝排水受阻,需要對此進行處理,原設計方案對該排水工程采用就地改造方式進行功能恢復,排水箱涵沿原路線改造處理,在實施階段,因征拆難度大,改為新建一排水隧洞將圓沱溝沖溝水引至馬家田沖溝排出,隧洞段長 613.84m,斷面采用城門洞形。
圓沱溝排水隧洞自2024年4月開工以來,主要以爆破開挖的方法為主,為減少爆破對周邊居民的影響,施工單位合理安排爆破時間,嚴格控制爆破藥量,采用單邊掘進的方式進行施工,克服了地質條件復雜、施工難度大等困難。隧洞的順利貫通,為圓沱溝排水工程順利完工奠定了堅實的基礎,攀水電公司將持續加強與相關參建單位、施工單位的溝通協調,嚴格按照高標準、高質量的要求完成支護、砼襯砌、隧洞回填灌漿等工作,早日實現隧洞通水,確保在2025年汛期前全面完成圓沱溝排水工程,為周邊居民生命財產安全做好保障,為銀江水電站工程蓄水移民安置工作畫上圓滿的句號。
