國慶佳節期間,達州氣電二期工程用快干、實干奏響節日最美旋律,搶抓施工黃金期,持續保持大干熱潮,以加快項目建設的實際行動為祖國75周年華誕獻禮。

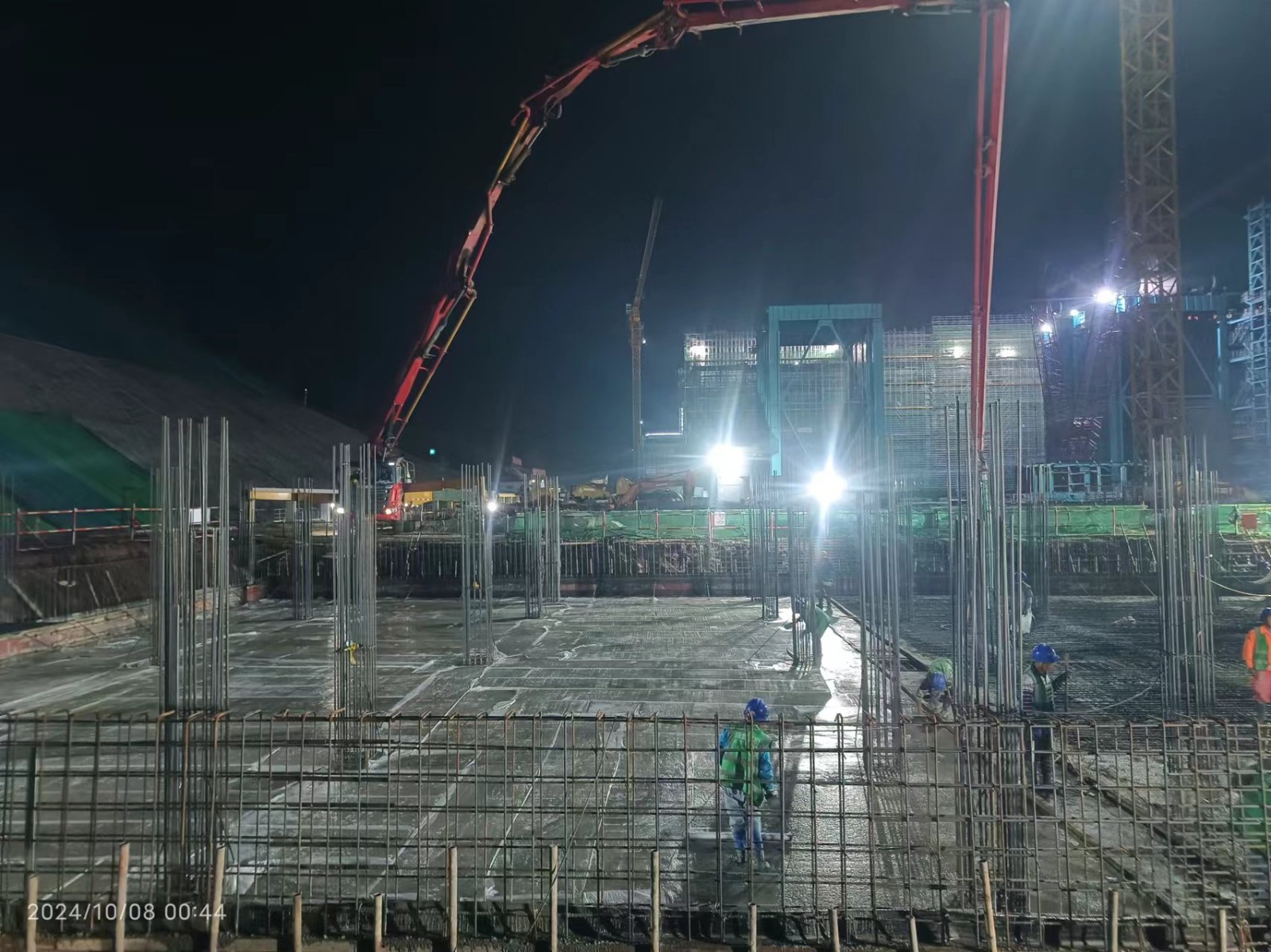

施工現場大型機械設備如泵車、吊車正全速運轉,汽機基座的鋼筋綁扎、混凝土澆筑等工作全面鋪開,近400位工人每日堅守在生產建設第一線,以飽滿的熱情和堅定的決心,全力以赴推動主廠房25.7米至39.2米柱梁施工,向著10月中旬主廠房結構封頂以及#3汽機島澆筑的目標發起最后的沖刺。

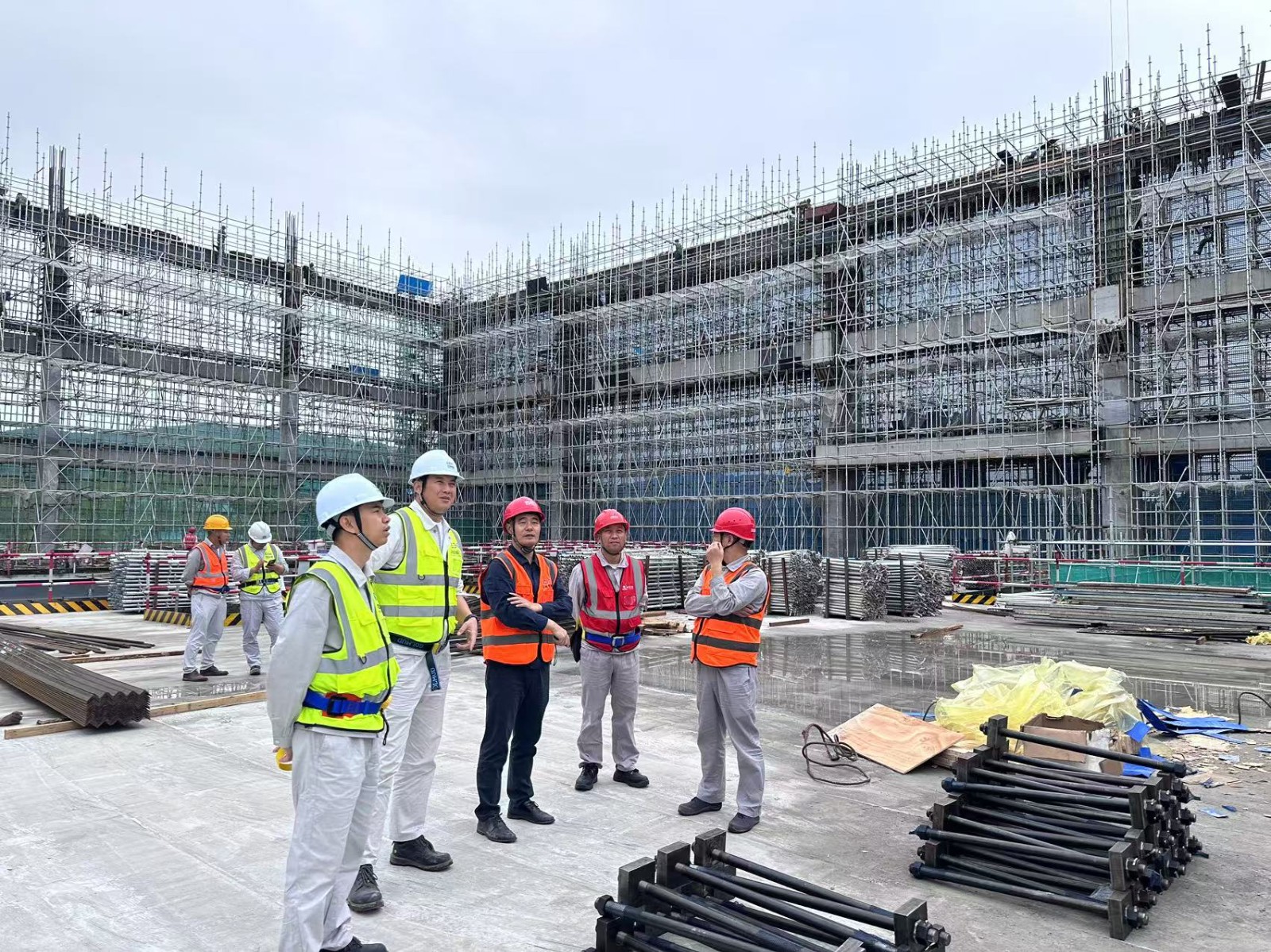

為了確保施工過程中的安全和質量,達州氣電的主要負責人員頻繁深入現場對施工安全和質量進行嚴格把關,工程管理部更是每日安排4人24小時堅守崗位,確?!肮澣諝夥蛰p松愉快,工程建設毫不放松”。
截至10月7日,二期工程主廠房31米層混凝土澆筑已經全部完成,39.2米層腳手架安裝已經完成了90%,柱梁鋼筋的鋪設也已經完成了80%,而3號汽機島7.5米至15米層的鋼筋鋪設更是已經全部完工。達州氣電二期工程的全體建設者們以飽滿的熱情和昂揚的斗志,為項目的順利推進貢獻著自己的智慧和力量。
