為認真貫徹落實川投集團和川投能源2024年工作會(huì )精神,推動銀江水電站機組投產發電目標的工作要求走深走實走細,川投能源下屬攀水電公司于8月25日,以“高效協同百日攻堅、堅決打贏年底發電大會(huì )戰”暨投產發電勞動競賽活動為導向,由川投能源副總經理、公司黨總支書記、董事長徐孝剛帶隊,會(huì )同相關參建單位開展金屬結構安裝工程工作推進專項行動。

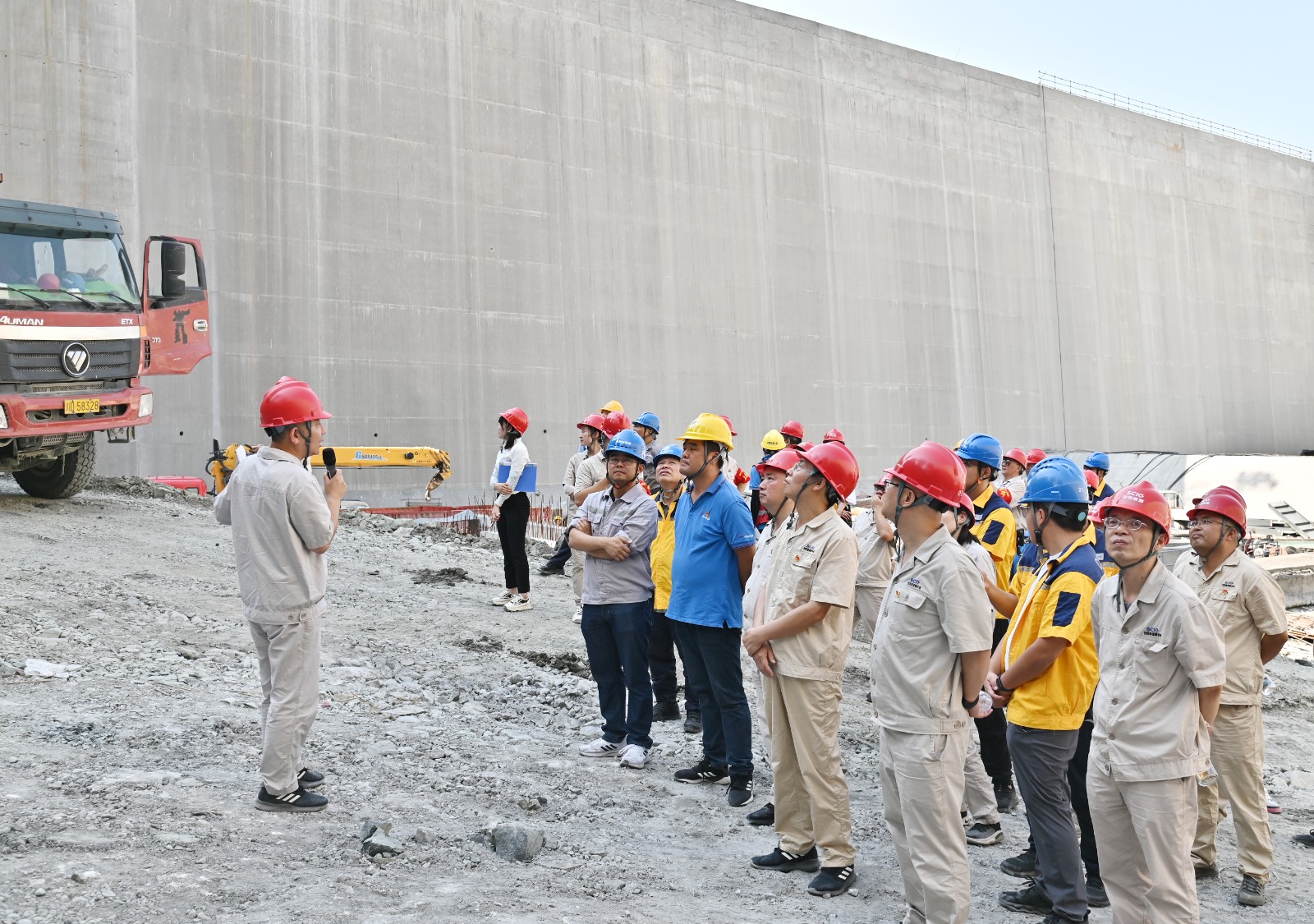

在施工現場,公司工程管理部負責人緊扣工程下閘蓄水目標,介紹了金屬結構閘門及液壓?jiǎn)㈤]機安裝等重點工作推進計劃,施工單位負責人就如何搶抓施工進度,介紹了施工組織、資源配置及保障措施等方面情況,并提出了液壓?jiǎn)㈤]機油缸吊裝、管路安裝等方面存在的困難,徐孝剛當即組織有關參建單位召開工地現場會(huì )議分析研判,落實了解決措施。

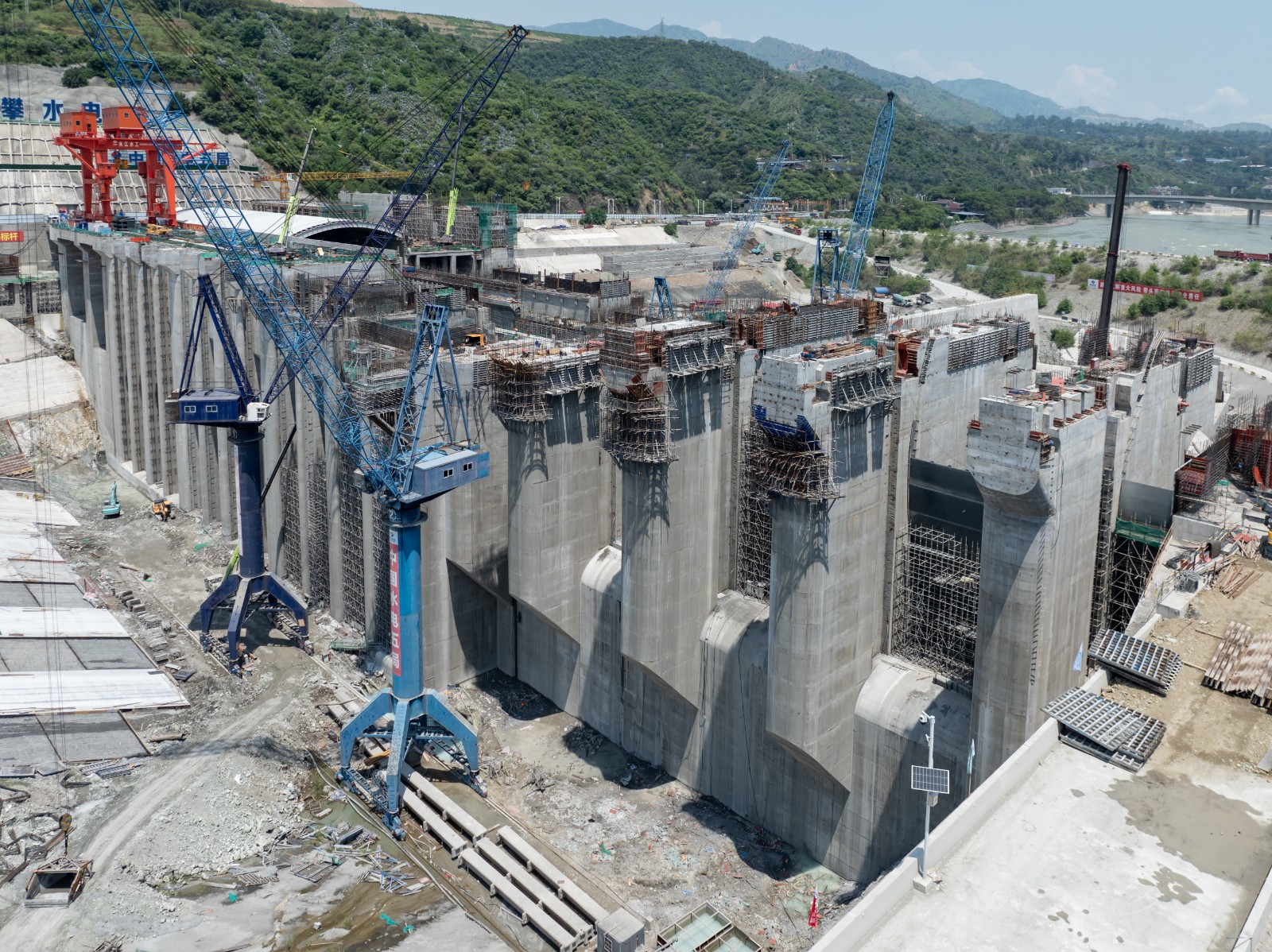

徐孝剛表示,金屬結構安裝是實現工程下閘蓄水目標的核心任務,自7月下旬首節弧形工作門吊裝以來,在不到3個月的時間內,將要完成近萬噸的安裝工程量,工期緊、任務重、難度大,參建各方超前謀劃、提前部署,深入開展設計及施工優化,多次專題研討安裝方案并組織專家論證,突破多項常規方法,采取鋼絞線提升裝置安裝尾水事故檢修門、臨時平臺配合汽車吊站位安裝弧形工作門、門槽安裝及其二期混凝土澆筑工序循環優化等一系列超常規措施,大幅縮短了安裝工期,取得了階段性成果,希望各參建單位持續保持昂揚斗志、乘勢而上,協同并進、合力攻堅,為全面實現工程建設目標不懈奮斗。
