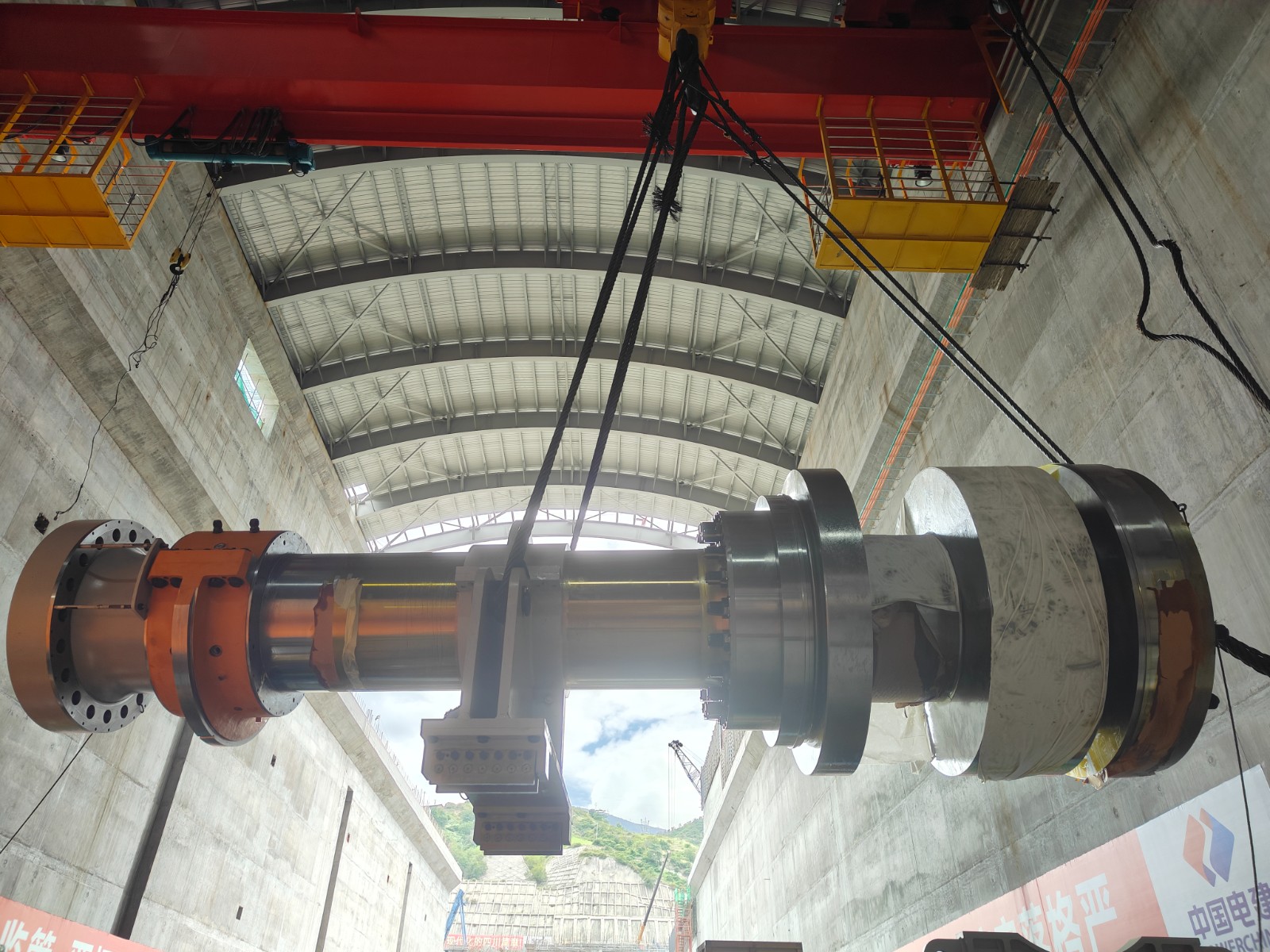

近日,銀江水電站首臺機組主軸順利吊裝就位,標志著銀江水電站首臺機組全面進入總裝階段,這是繼首臺機組導水機構吊裝之后的又一重要吊裝節點。

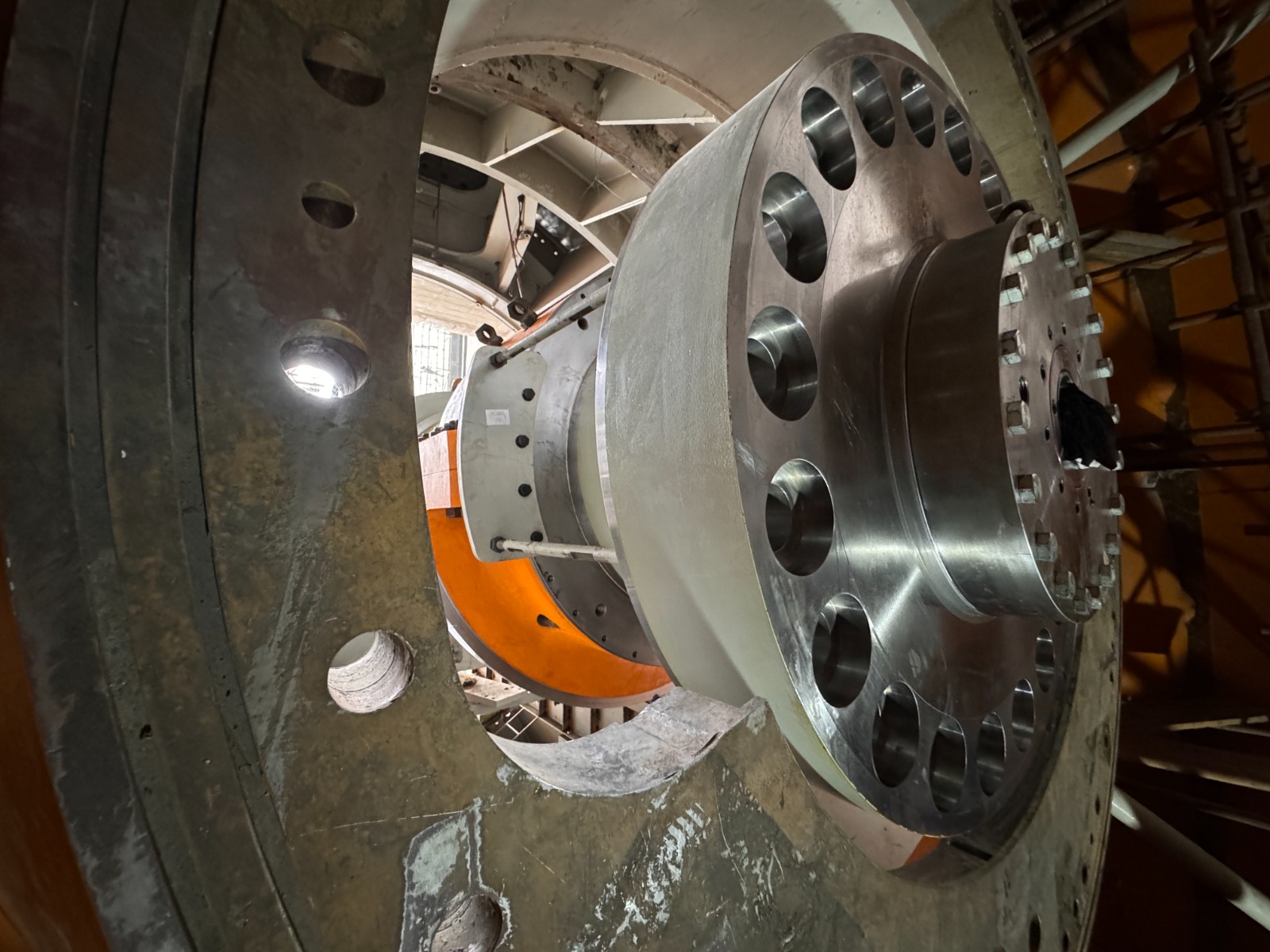

銀江水電站燈泡貫流式機組主軸為整鍛永久把合結構,總長9.6米,端部最大直徑2.83米,總重量142.66噸,順水流方向安裝,是連接發電機轉子和水輪機轉輪,傳遞各種工況條件下扭矩的核心轉動部件。主軸安裝精度高,中心位置需控制在0.5毫米以?xún)?,端部跳?dòng)需控制在0.03毫米以?xún)取?/span>
本次吊裝,一是嚴把質量關口,清理作業中,機電安裝人員對主軸各加工表面油脂、灰塵、銹蝕、毛刺等雜物進行了徹底清理;二是嚴守安全底線,吊裝前,為確保大件吊裝作業高質量完成,相關人員精心組織,明確責任分工,結合吊裝作業場地實際情況,認真研討,反復論證,細化吊裝方案;三是落實監護制度,吊裝中,公司黨總支副書記、總經理吳巍嶼帶隊堅守吊裝作業現場進行督查,確保做好安全技術交底,安排專人全過程進行安全監護,整個吊裝作業現場嚴格執行吊裝作業方案和安全措施。確保了此次主軸吊裝圓滿成功。
銀江水電站首臺機組主軸吊裝工作的順利完成,為首臺機組年底投產發電目標又邁進了堅實一步。公司將持續嚴格把控安裝作業質量關,努力實現蓄水發電目標任務。
