5月30日,銀江水電站1#機組導水機構順利吊裝就位,標志著銀江水電站首臺機組全面進入總裝階段,為年底實現投產發電目標邁出關鍵一步。

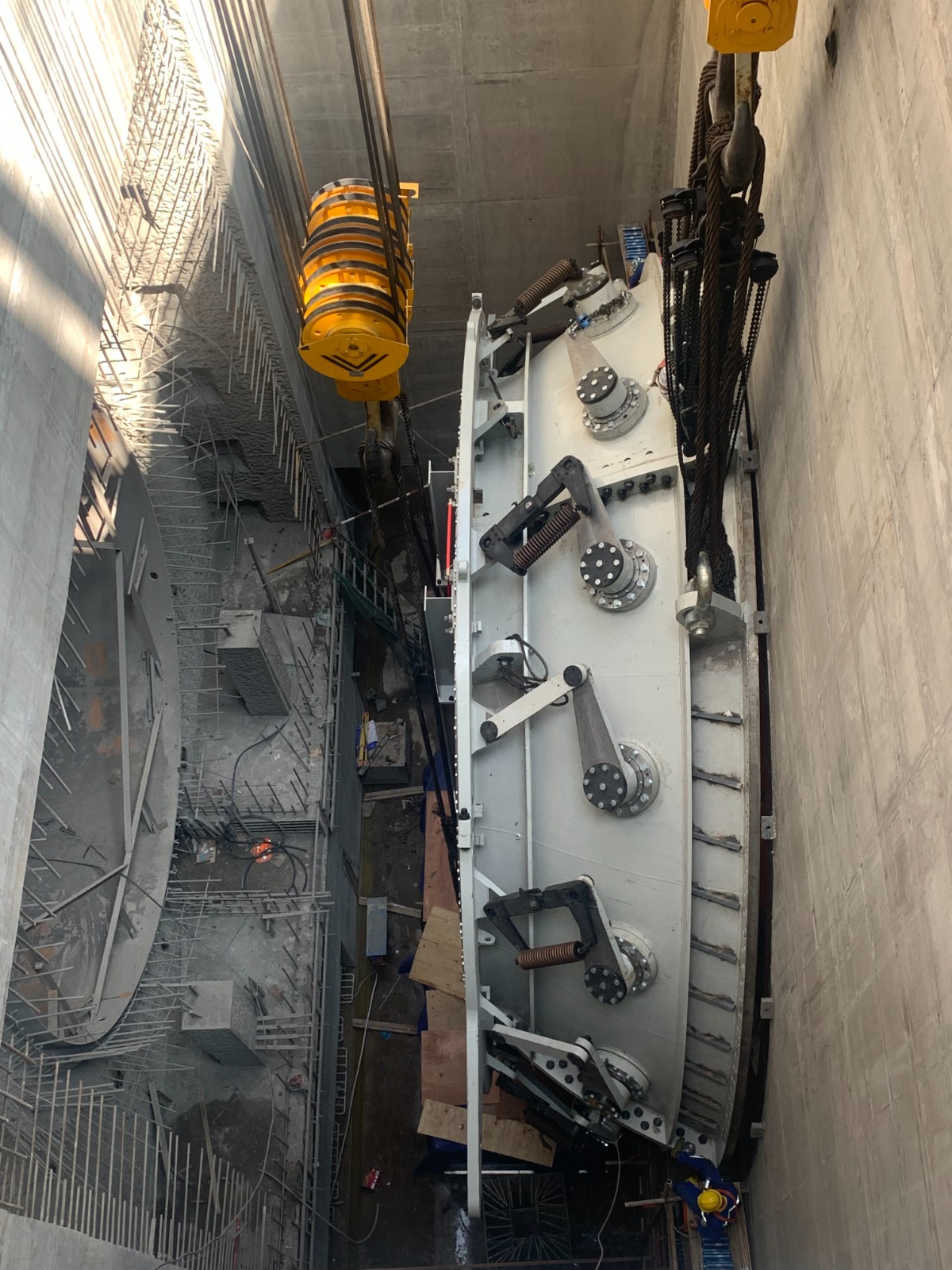

導水機構是控制銀江水電站機組流量的重要部件,對機組運行整體穩定性和安全性至關重要。其總重量256.8噸,外配水環上游法蘭面最大直徑為11.8米,內配水環上游法蘭面最大直徑為5.6米。因導水機構尺寸大、重量大、施工場地受限,導致導水機構整體翻身非常困難,前期在總體方案設計時,明確提出在外配水環-Y方向的兩側安裝兩個翻身靴,確保導水機構平穩翻身。攀水電公司提前組織相關參建單位召開導水機構安裝危大工程專項施工方案評審會(huì ),詳細討論了吊裝各環節注意事項,并提前部署安排相關準備工作。
川投能源副總經理,攀水電公司黨總支書記、董事長徐孝剛親臨現場指揮,各參建相關單位主要負責人落實具體工作,認真開展吊裝前安全技術交底,組織專業人員對導水機構、廠房橋機及起重吊裝工具進行全面檢查,吊裝過程中嚴格按照規定程序操作,實時調整設備位置,歷經8個小時,1#機組導水機構順利平穩翻身,安全吊裝就位。
徐孝剛指出,銀江水電站1#機組導水機構順利吊裝完成,是力爭實現年底首臺機組發電目標邁出的一大步,公司及各參建單位要繼續錨定目標不放松,認真總結機組大件吊裝經驗,加強安全督查和技術方案審查,持續發力,為后續機組安裝打下堅實基礎,為實現年底發電目標不懈奮斗。
