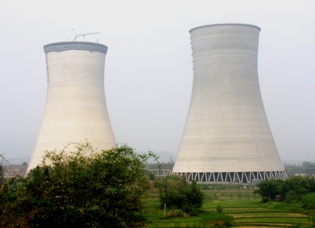

9月18日9時30分,瀘州電廠2×600MW機組新建工程#2冷卻塔剛性環最后一罐混凝土澆筑完成,按期順利實現到頂。公司常務副總經理梁幫平、監理部總監李植林等領導到場祝賀。
瀘州電廠2×600MW機組新建工程共有2座冷卻塔,單個冷卻塔淋水面積9500㎡,筒頂標高157.509m。冷卻塔風筒為鋼筋混凝土雙曲線結構,其結構及工程特點為:大直徑、薄殼、變徑變坡變壁,工藝特殊、結構復雜,高空作業、安全威脅大。
#2冷卻塔由四川電力建設三公司承建,自2006年1月14日筒身第一罐混凝土澆注以來,整個冷卻塔筒身施工歷經8個月時間。
公司嚴格管理,督促施工單位建立安全、質量管理網絡(luò ),進行安全、質量策劃,明確目標,采取強有力措施,科學、合理、有序地組織施工。采用全封閉安全兜網,克服了高空作業多、交叉作業頻繁和今年高溫酷暑等問題,實現了人身、設備安全零事故。針對冷卻塔施工易出現的質量通病,嚴格控制混凝土坍落度,隨時注意觀察混凝土質量,經檢測塔筒半徑偏差、截面厚度偏差均優于電力建設施工驗評合格標準,外觀工藝質量良好,曲線流暢。
下一步將進行#2冷卻塔淋水構件施工,按一級網絡(luò )計劃#2冷卻塔將于2007年3月1日施工完并投入使用。
