國慶“十一”長假來臨,大修工作亦進入到第十八天,各專業進度可控、預控、能控、在控。電氣部分機變保護試驗已完成,高壓電機已維修六臺;汽機部分已完成高中低壓轉子的抽吊工作;發電機已將轉子抽出進行全面檢修;鍋爐大部分輔機工作已經完成。值此雙節來臨之際,向全體奮戰在生產一線的廣大員工致以節日的問候!
●大修概要
▲大修精神:始終保持一種奮發有為的精神狀態,扎實工作、開拓創(chuàng )新,發揚頑強拼搏、敢打硬仗的優良傳統,優質、高效、安全地完成#33機組大修任務。
▲大修工期:此次大修是#33機組投入運營以來的首次大修,檢修項目總共851項,時間40天。按照正常的檢修時間是50-55天,而根據四川省電力調度中心及上級公司要求,此次大修時間不得超過40天,時間緊、任務重。
▲專業項目經理負責制:此次大修實行專業項目經理負責制,公司安全技術部各專業專工為本專業的項目經理,對本專業大修項目的安全、文明、優質、如期等事項負責,對檢修項目的質量等過程控制分解到點檢工程師。
▲安全技術交底:開工前,由專業項目經理與各專業點檢工程師分別向檢修單位進行項目交底和技術交底,明確其職責,確定各階段危險點控制方法。
▲大修質量驗收:根據消缺項目的具體情況,實行維護外委單位、運行、安全文明、專業項目經理與點檢工程師和公司五級驗收責任制,實行檢修質量追究和W點、H點點簽點制的驗收簽證。
●大修報道:
公司慰問#33機組大修現場員工
10月1日早晨,兩輛貼滿慰問標語的車??吭诂F場路邊,巴蜀江油燃煤發電公司和巴蜀江油電力工程公司領導攜同大修綜合服務組成員一行來到#33機組大修現場,在國慶中秋雙節來臨之際, 親切慰問奮戰在一線的全體大修參與人員及當班運行人員,送去了糕點,飲料等慰問品。
公司領導先后到大修現場及集控室送上兩節的慰問和祝福,希望大家再接再厲,團結拼搏,克服困難,圓滿完成此次大修任務及發電任務,對節日期間奮戰在一線的廣大職工表示親切的慰問及感謝。在場員工對此深表感謝,決心發揚艱苦奮斗、連續作戰精神,及時、優質完成大修任務。
大修順利進行 喜看協作新風
''--''江油2臺300MW等級機組檢修工作平穩推進
截至2006年9月30日,巴蜀江油兩臺300MW等級火電機組大修工作進展順利,各項工作開展有條不紊。
今年的火電機組檢修任務特別,前期由于川內罕見的持續干旱,水電欠發,導致火電機組無法按照預定計劃進行檢修。因此巴蜀江電#31和燃電#33機組兩臺機組基本同時進行大修工作。承擔檢修工程的是巴蜀江油電力工程公司。對工程公司來說,同時承擔兩臺300MW等級機組的大修任務,屬歷史首次,時間緊、任務重,且人手的緊張程度前所未有。如何協調安排大修,以及時順利完成兩臺機組的大修任務相當艱巨。在巴蜀公司的指導下,巴蜀江油電力工程公司與巴蜀江油燃煤發電公司、巴蜀江油電廠三方積極協作,通過高效的組織協調,使人力、物力資源得到最優化分配,保證了兩臺300MW級別機組大修的順利進行,各項任務均在可控和在控狀態。同時在機組檢修期間,抓好運行機組的安全生產基礎工作,保證了運行機組的安全運行,穩發電、多發電。實踐充分證明三家公司組織管理經驗豐富,人員技術力量雄厚,展現出了一種協作新風。三家單位通過充分理解、積極溝通、相互支持,一定能夠完成各項艱巨任務!
●大修傳真:
▲ 9月29日下午4:30,公司例行組織召開了#33機組大修工作協調專題會(huì ),根據各專業匯報的情況,確定了下一步的工作重點:1、A循泵盡快開始安排檢修;2、轉子測評探傷工作必須及時跟上;3、發電機抽吊轉子要注意安全;4、還未開展的工作要盡快完成;5、必須將安全工作放在首位。

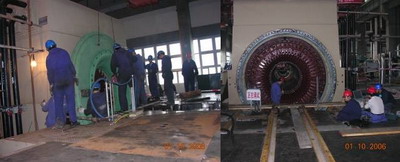

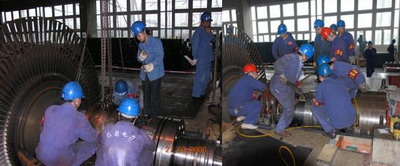

●現場掃描:
