9月8日,在繼仁宗海大壩基礎振沖加固和防滲墻工程完工后,田灣河仁宗海水庫電站大壩填筑又揭開了序幕。
仁宗海水庫電站是田灣河流域梯級水電站的龍頭水庫,大壩為復合土工膜防滲堆石壩,壩高約56米,壩頂長約830米,壩頂寬度8米,壩體和堰體堆筑342.04萬m3。該合同由中國葛洲壩水利水電工程集團有限公司承建,主體工程計劃2007年12月31日完工。

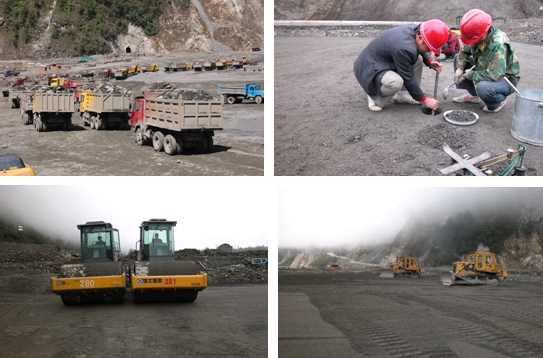

為使仁宗海水庫電站大壩工程按計劃目標保質保量完成,公司認真組織設計、監理、承包商開展了大壩結構調整、填筑壩體料源復查、現場生產性碾壓試驗、專家咨詢會(huì )、現場施工問題協調會(huì )、優化設計及輔屬系統建設等工作,為9月8日開始的大壩主堆石區填筑施工做了大量的前期準備。2006年計劃大壩填筑70萬m3。
目前即將進入冬季,由于仁宗海地區海拔高、冬季時間長,自然環境惡劣,要完成今年的填筑目標任務相當艱巨。公司正在采取各種措施,督促施工單位加大設備與技術管理投入;同時準備在四季度的勞動競賽中將大壩填筑工程列為主要競賽項目,充分調動各參建單位的積極性,與各參建單位一起為實現大壩今年的填筑目標而共同努力。
