川觀新聞 2023-04-21 18:53
川觀新聞?dòng)浾?吳憂 數據呈現 梁慶
目標配速

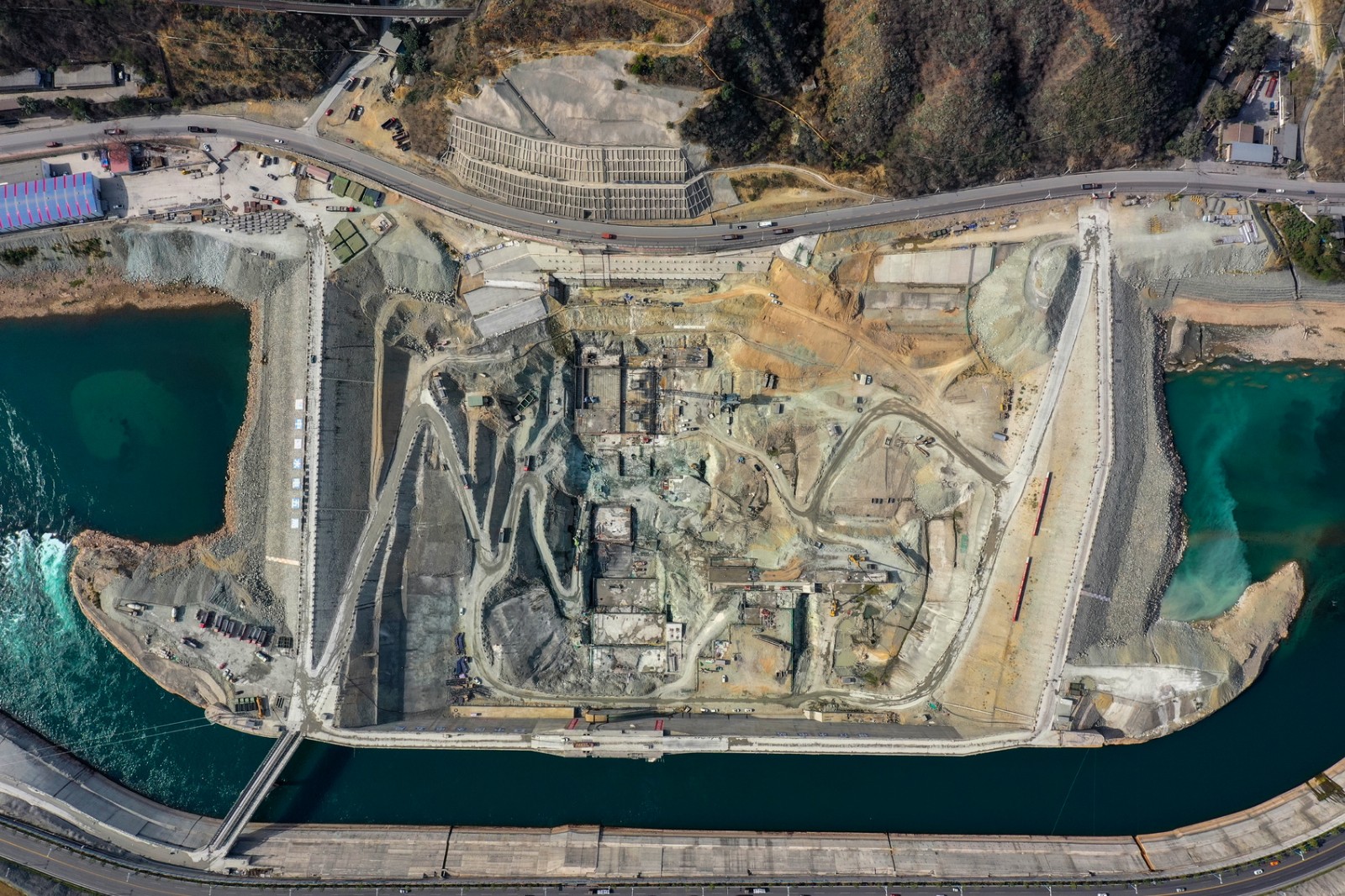

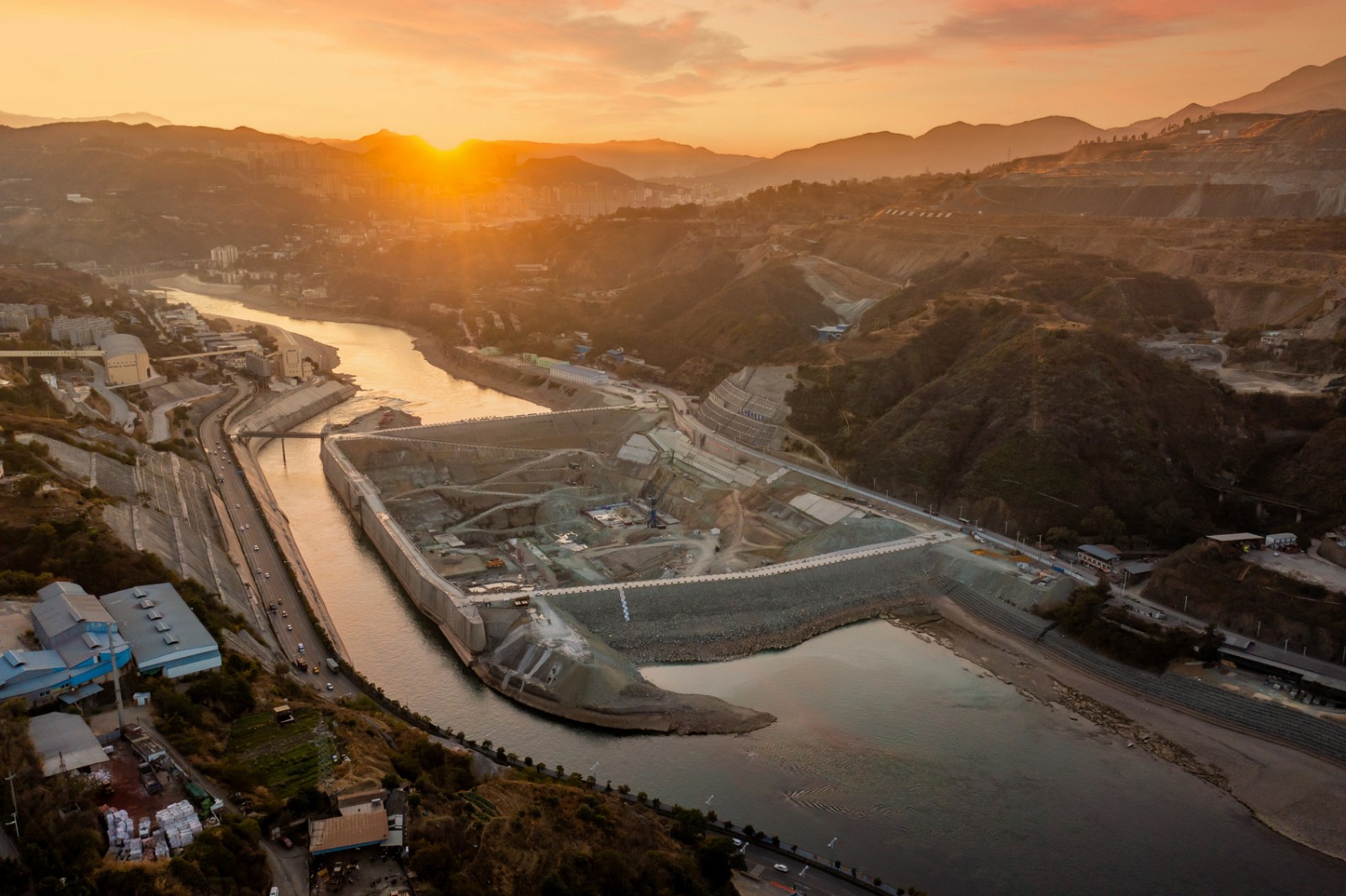

金沙江銀江水電站項目由川投能源攀枝花水電公司投資建設,項目坐落于四川省攀枝花市金沙江干流上,是金沙江中游水電開發的最后一個梯級,也是全國唯一在城市中心區在建的大型水電站,兼具發電、改善城市水域景觀和取水條件等功能。
項目于2019年7月22日正式開工建設,計劃于2025年12月所有機組投產發電。工程總投資60.27億元,截至2023年3月,累計完成投資26.57億元。2023年計劃投資6.806億元,今年一季度完成投資1.71億元,完成率25.12%。
一線探訪
“干了這么多年水電項目,還是第一次在CBD辦公。”4月18日,記者到訪位于攀枝花市東區的川投能源攀枝花水電公司,在26層的寫字樓辦公室里,綜合管理部經理向毅跟記者感嘆。
作為全國唯一在城市中心區在建的大型水電站,金沙江銀江水電站的建設工地距此不遠?!按善鞯昀锎蚶鲜蟆?,這是工程建設者的普遍感受,工程建設提速面臨不少限制條件。如何“快”工出細活?記者深入一線探訪。
加大運力
確?!凹Z食”供應不中斷
4月19日清晨,從G227國道駛入金沙江銀江水電站項目的建設工地,不少大貨車與我們并行。
“這是給我們送‘糧食’的?!贝ㄍ赌茉磁手ㄋ姽竟こ坦芾聿抗ぷ魅藛T李波解釋說,金沙江銀江水電站的大壩壩型為混凝土重力壩,最大壩高73m,主體工程需要澆筑混凝土80余萬方,去年底澆筑了首倉混凝土,現在多個壩段都在同步開展澆筑施工,“胃口”很大,“每天澆筑2000多方,需要的砂石骨料就是4000多噸。”
李波告訴記者,汛期即將來臨,主體工程必須澆筑到一定高度才能保證安全度汛,確保澆筑進度是當前的頭等大事,“糧食”供應一定不中斷。就在幾個月前,這里還遭遇了一次有驚無險的“斷供危機”。
站在砂石加工系統場地上,李波指向金沙江對岸的山坡?!澳鞘窃媱澋娜×蠄?chǎng)?!崩畈ń榻B,那里堆放有大量的鋼企尾礦料,經過處理后是可以用作砂石骨料的,取料也更為便捷,甚至用不上貨車轉運,直接用履帶傳輸就行。不過,因為價格、質量等因素,原定供料企業才供了3萬噸便叫停,李波和同事不得不尋找其它取料場。
“把攀枝花翻了個遍?!贝ㄍ赌茉磁手ㄋ姽究偨?jīng)理助理、工程管理部經理嚴瑞平說,公司查勘了攀枝花周邊10余個取料場,通過召開專家咨詢會(huì )初選了主備料源,組織開展原巖及粗細骨料物理化學性能指標檢測,確保質量合格以后,選定了一座近六十公里外的取料場,通過粗破加工后運輸至施工現場受料平臺。
從“零”距離到幾十公里,如何確保粗破料供應穩定?嚴瑞平告訴記者,主要依靠不斷加大的運力。一輛貨車載重可達近30噸,但由于需要過境城市道路及高速公路,每車載重都要在標載以下,這又加大了轉運難度。因此,運輸頻次大大增加。
在砂石加工系統地磅房的統計表上,記者注意到,僅4月18日一天,就有178個車次完成運輸,總計供料4785噸。嚴瑞平介紹,除了每日的正常運輸和砂石加工保證混凝土澆筑需要外,現場布設有1個近9000平米的成品料倉堆滿成品骨料,能夠保證一個星期以上的供應量,確保工地穩定供應不“斷糧”。
精細管理
確?,F場施工不中斷
從山上的“糧倉”出發,砂石骨料通過分選進入履帶,傳送至山下的混凝土生產系統。那里是一座方形的廠房,除了出料口以外,四周都是封閉的鐵皮。
“砂石加工、混凝土生產都是在全封閉狀態下運行,可以減少揚塵、噪音等污染?!彼娖呔帚y江水電站砂石混凝土項目質量管理部主任呂林告訴記者,在城區建設大型水電站,揚塵、噪音等污染是一道難題,為此專門配備了全封閉式的砂石加工系統和混凝土生產系統,確保全天24小時作業不停,“現場混凝土澆筑需要多少,我們就能供應多少,不耽誤進度。”
嚴瑞平介紹,目前工程建設任務非常艱巨,除了依靠諸多精細管理措施外,公司還及時采取了領導掛牌督導、夜間現場慰問等關愛措施,項目建設實現了“開工不停工”,從開工以來便開足馬力,一年365天都未曾停工。截至目前已累計完成近14萬方混凝土澆筑施工。
晚春的攀枝花氣溫不斷攀升,防暑降溫也是一道難題。在項目工地四周,幾個陰涼處的“愛心驛站”頗為顯眼。臨近正午,有的施工人員在此打盹,旁邊還配上了冰箱和冰水。嚴瑞平介紹,公司關心關愛一線施工人員的措施從未中斷,除了“送清涼”以外,還調整優化了施工時間安排,“根據實際情況,早上可以早點施工,下午可以晚點施工,盡量把正午時間留出來休息?!?/span>
除了施工人員防暑降溫,混凝土也需要防暑降溫?!盎炷辽a(chǎn)過程中不斷產生熱量,加上氣溫升高,溫度控制不到位會(huì )對混凝土質量帶來很大影響?!崩畈ㄕf(shuō),公司從源頭入手,在混凝土生產系統便加入風冷、制冰等降溫措施,把出機口溫度控制在12攝氏度以?xún)龋?/span>“一般的混凝土熱氣騰騰,這里的混凝土冰冰涼涼。”
在向毅的辦公室里,記者還見到了新近投用的銀江水電站“智慧電廠”二期項目—數字工地管理系統?!氨痊F場看得還精細?!毕蛞愀嬖V記者,這套系統可以對主體工程進行全過程跟蹤管理,通過BIM技術進行數據建模,精確還原現場施工過程,“利用信息化手段,把管理做得更加精細。”
嚴瑞平表示,在提前一年實現大江截流的基礎上,銀江水電站工程建設正按照擬定進度計劃朝前快馬加鞭推進,未來將確保2025年第一季度首臺機組投產發電,2025年底提前實現全部機組投產發電,早日為攀枝花市民呈現銀江湖的美景。
