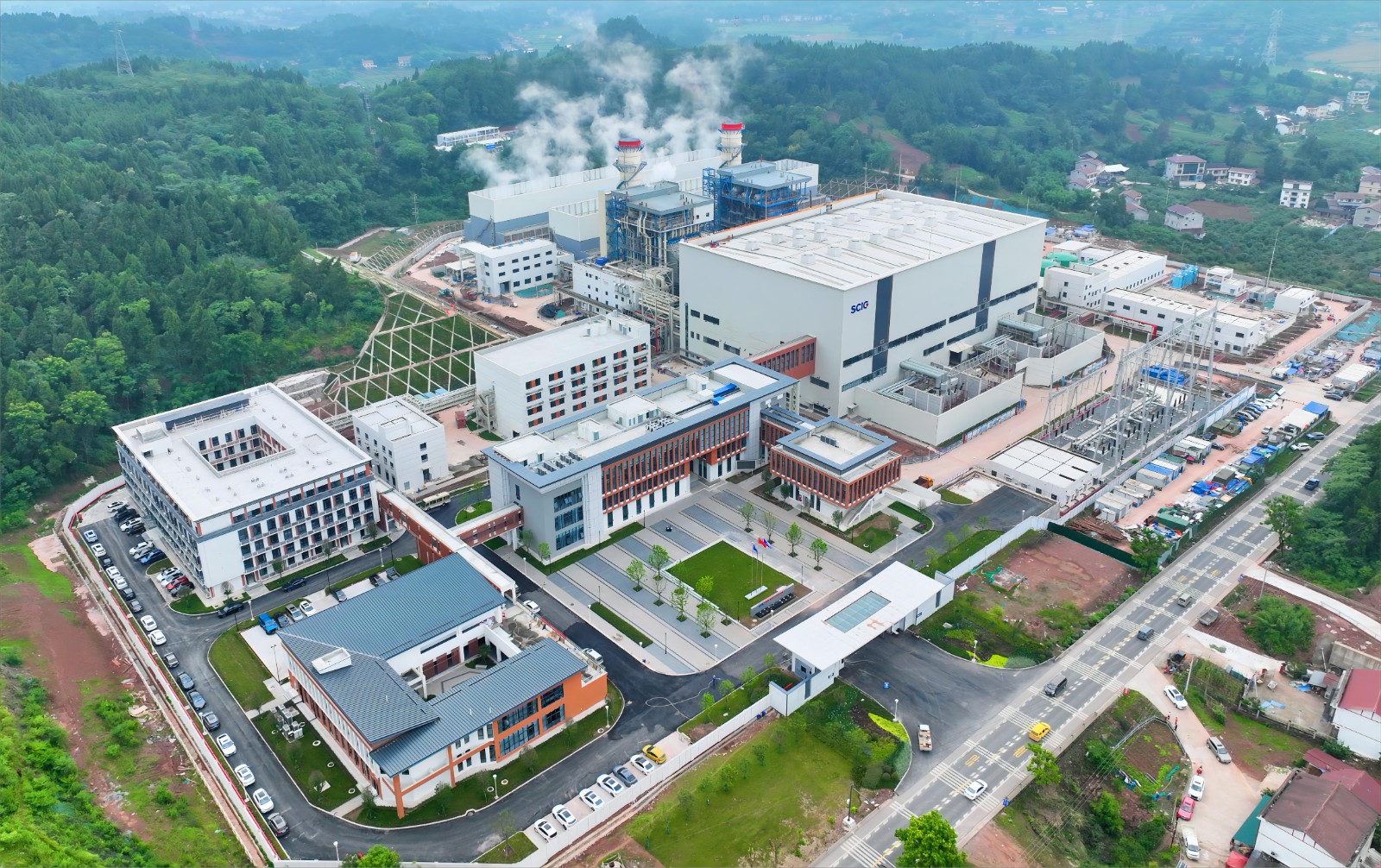

2024年9月16日晚9時16分,川投集團資陽燃氣電站新建工程項目2號機組一次通過168小時試運行,標志著四川省“十四五”首個燃氣電站實現全面投產,全省調峰電源再添“生力軍”。
川投集團資陽燃氣電站新建工程項目位于四川省資陽市安岳縣永順鎮,地處成渝地區雙城經濟圈中心,是四川省“十四五”重點工程、民生工程。一期工程建設2臺740MW燃氣-蒸汽聯合循環發電機組,采用目前世界上最先進的M701J型燃氣輪機,聯合循環效率高達63.7%。
2022年9月16日,該項目主廠房第一罐混凝土澆筑,在短短2年時間內實現“雙機”投產,跑出“核準到正式開工僅歷時8個月”“正式開工到首臺機組投產僅631天”“西南地區首臺投產的H級燃氣機組”“西南地區首個雙投的H級燃氣電站”的川投速度!1號、2號機組均實現了“廠用電受電、鍋爐水壓、汽機扣蓋、化學清洗、燃機啟動和鍋爐沖管、燃機沖轉定速、發電機并網、168小時試運”八個一次成功!1號機組首次并網到168小時試運結束僅21天,創(chuàng )造了H級燃機整套啟動調試時間最短的全國紀錄!2號機組首次并網到168小時試運結束僅18天,再次刷新了該紀錄!
川投集團資陽燃氣電站新建工程項目投產后年發電量35億千瓦時,對于維護四川省電網安全、迎峰度夏電力保供都有著十分重要的作用。今年夏季,四川省連續出現高溫天氣,省網負荷屢創(chuàng )新高。作為省網重要電源支撐點,川投集團資陽燃氣電站堅決扛起電力保供的政治責任,1號機組6月投產以來保持頂峰發電能力,在電力保供形勢最嚴峻8月實現單次連運17天,2號機組并網后邊調試邊保供,有力支撐迎峰度夏期間電力保供。
西南電力設計院黨委書記、董事長王強,副總經理毛永龍;安岳縣委常委、政法委書記陳千勝;西南電力設計院發電工程公司總經理張映楨,副總經理王忠;南網科技公司電源事業部副總經理周杰聯;川投集團副總經理肖長青;川投燃電、資陽燃電相關負責人到場見證。
下一步,川投集團將按照省委、省政府強化能源安全保供能力建設部署要求,在省國資委指導支持下,進一步發揮省屬企業能源保供主力軍作用,堅持綜合施策、科學規劃,做大能源供給總量,提升迎峰度夏電力保障能力,更好保障民生和重點用電需求,為經濟社會(huì )高質量發展提供有力能源保障。
